“Giai đoạn này không tính lời lỗ, phải bằng mọi cách có người”, ông Đặng Xuân Minh, đại diện nhà thầu AIT thi công Trạm biến áp 220kV Phú Quốc, nói. Đây là một trong ba công trình ngành điện phục vụ APEC 2027, dự kiến diễn ra tháng 11 năm sau.
AIT đang thi công san lấp nền trạm, nhà điều khiển, cống thoát nước, móng thiết bị và gia cố mái taluy. Hơn 3 tháng qua, đơn vị duy trì hơn 90 lao động, tăng ca liên tục, không nghỉ cuối tuần. Sắp vào giai đoạn hoàn thiện, nhà thầu cần khoảng 260 người để kịp tiến độ trước mùa mưa kéo dài.
“Phú Quốc hiện như đại công trường, lao động bị cạnh tranh rất mạnh, trong khi nhân lực tại chỗ lại ít”, ông Minh nói.
Để chủ động nguồn người, doanh nghiệp về các tỉnh miền Trung tuyển lao động, chỉ yêu cầu đủ sức khỏe. Công nhân được tập hợp sẵn, kể cả khi chưa có việc vẫn được trả lương chờ. Khi công trình bước vào cao điểm, họ được đưa ra đảo. Chi phí đi lại, ăn ở do nhà thầu chi trả. Tiền công tăng 30-40%, lên khoảng 800.000 đồng mỗi ngày.
Theo ông Minh, giá nhân công hiện cao hơn nhiều so với lúc ký hợp đồng, nhưng “không thể chần chừ” vì áp lực tiến độ.

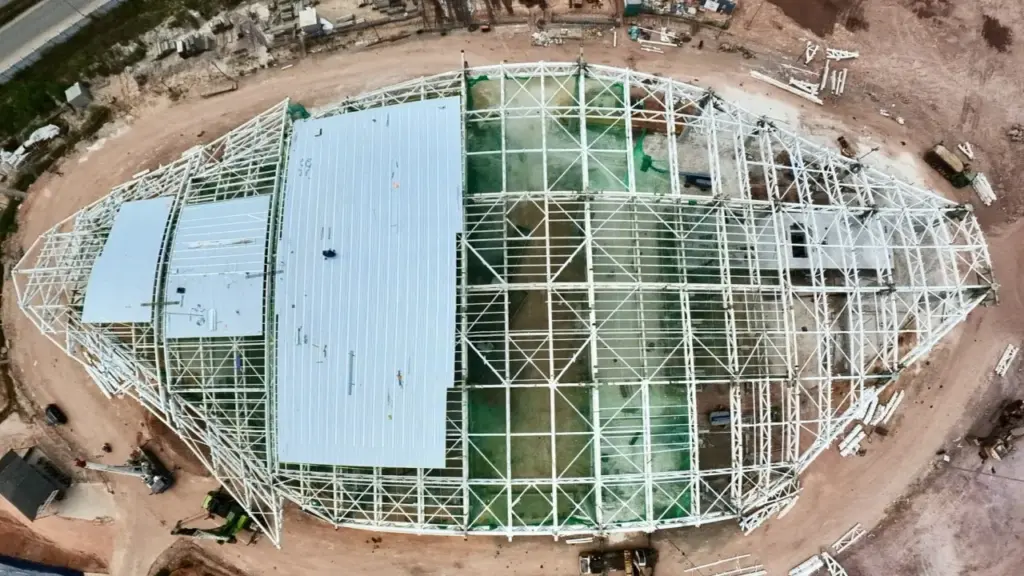

Để phục vụ APEC 2027, tỉnh An Giang triển khai đồng loạt 21 dự án lớn. Nổi bật là Trung tâm Hội nghị và Triển lãm với tổng diện tích sàn 95.200 m2. Công trình có phòng hội nghị 10.790 m2, được xem là lớn nhất thế giới, cùng trung tâm báo chí phục vụ 4.000 phóng viên, hướng đến phát triển du lịch MICE lâu dài.
Đại diện một nhà thầu tại dự án cho biết lực lượng hiện chỉ đáp ứng 30-40% nhu cầu khi khối lượng công việc tăng nhanh. Phần còn lại phải huy động từ nhiều địa phương, chủ yếu TP HCM và các tỉnh phía Nam. Để thu hút, đơn vị dựng lán trại, hỗ trợ chi phí đi lại, cung cấp suất ăn và phụ cấp làm đêm.
Dù vậy, việc tuyển người vẫn khó. Lao động trẻ ngày càng ít chọn công việc nặng nhọc. Trong khi đó, nhiều dự án lớn triển khai cùng lúc khiến cạnh tranh nhân lực gay gắt. Đặc thù Phú Quốc xa đất liền, chi phí sinh hoạt cao càng làm giảm sức hút.
Tâm lý ngại đi xa, cùng lo ngại chậm thanh toán từ một số nhà thầu phụ trước đây, cũng khiến nhiều người chọn việc gần nhà.
Để đảm bảo tiến độ, các công trường tổ chức thi công 3 ca liên tục, trong đó ca đêm chiếm khoảng 30% nhân lực. Ở cao điểm, riêng một nhà thầu tại Trung tâm Hội nghị có thể huy động 2.400-2.700 người khi triển khai đồng loạt kết cấu, hoàn thiện và hệ thống cơ điện.
Ông Hoàng Khắc Kỳ, Trưởng bộ phận xây dựng Ban quản lý dự án APEC thuộc Sun Group, cho biết giai đoạn thi công phần thô, công trường duy trì hơn 2.000 lao động và đã hoàn thành trên 90% kết cấu chính. Khi chuyển sang hoàn thiện, nhu cầu có thể tăng lên 3.000-4.000 người, chủ yếu là thợ lành nghề.
“Các nhà thầu đang dồn lực vì chỉ còn khoảng hai tháng mùa nắng để thi công”, ông Kỳ nói.
Cách đó không xa, công trường sân bay Phú Quốc gồm đường băng, nhà ga VIP và nhà ga T2 hiện có khoảng 4.000 công nhân mỗi ngày. Tuy nhiên, để đáp ứng tiến độ, đặc biệt khi vừa thi công vừa khai thác, dự án cần thêm khoảng 2.000 người.
Ông Lê Minh Thuận, Trưởng bộ phận hạ tầng dự án sân bay, cho biết áp lực không chỉ ở số lượng mà còn ở điều kiện thi công đặc thù. Nhiều hạng mục chỉ làm được trong thời gian ngắn rạng sáng để tránh giờ bay, khiến việc bố trí nhân lực phức tạp, đòi hỏi kỷ luật cao.
Theo Sun Group – chủ đầu tư 21 dự án phục vụ APEC – tiến độ chung vẫn được kiểm soát, nhưng áp lực rất lớn khi quỹ thời gian chỉ còn 9-15 tháng. Các nhà thầu chỉ còn khoảng hai tháng mùa khô (tháng 4-5) để tăng tốc trước khi bước vào mùa mưa từ tháng 5 đến tháng 10.
Đại diện chủ đầu tư cho biết thiếu lao động là một trong bốn điểm nghẽn lớn, bên cạnh mặt bằng, hạ tầng ngầm và vật liệu.
Để hỗ trợ, Sun Group triển khai nhiều chính sách hướng vào người lao động. Tập đoàn xây dựng nhà tiền chế, đảm bảo phần lớn công nhân có chỗ ở miễn phí. Lao động làm dài hạn được thưởng thêm, hỗ trợ vé máy bay về quê. Công nhân làm xuyên Tết được thưởng khoảng một triệu đồng mỗi ngày. Người gắn bó còn được khám chữa bệnh miễn phí. Các khoản hỗ trợ được chuyển trực tiếp.
Trong khi đó, một số nhà thầu đề xuất cho phép bổ sung lao động nước ngoài. Theo họ, nhu cầu nhân lực xây dựng tăng mạnh khi nhiều dự án cùng triển khai, trong khi nguồn trong nước ngày càng hạn chế. Vì vậy, cần cơ chế phù hợp để doanh nghiệp có thêm nguồn lực, đảm bảo tiến độ các công trình trọng điểm.
Bộ NN-MT và UBND TP.Hà Nội vừa thống nhất nhiều nội dung định hướng liên quan đến việc tính toán thủy lực, an toàn thoát lũ của sông Hồng, đoạn thực hiện dự án đầu tư xây dựng trục đại lộ cảnh quan sông Hồng.
Theo đó, các bên cơ bản thống nhất với báo cáo, đề xuất điều chỉnh tổng thể quy hoạch phân khu đô thị sông Hồng với các nội dung chính về phương án kiến trúc, điều chỉnh tăng tỷ lệ và quy mô diện tích xây dựng tại khu vực bãi sông để đáp ứng các mục tiêu phát triển trục đại lộ cảnh quan sông Hồng, đoạn từ cầu Hồng Hà đến cầu Mễ Sở.
Khu vực này sẽ là trục chiến lược, trục không gian xanh trung tâm, trục kinh tế, thương mại, dịch vụ và đô thị gắn với văn hóa sáng tạo, khoa học công nghệ dọc 2 bên sông.
Đáng chú ý, Bộ NN-MT cùng UBND TP.Hà Nội đã thống nhất việc từng bước di dời, sắp xếp, quy hoạch lại toàn bộ khu dân cư ngoài đê đáp ứng yêu cầu tái thiết toàn diện, đồng bộ không gian 2 bên sông Hồng theo Quy hoạch tổng thể thủ đô Hà Nội.
Đối với các làng nghề như làng gốm Bát Tràng, làng gốm Kim Lan, làng rau Văn Đức, làng nghề trồng hoa đào Nhật Tân sẽ được giữ gìn và hồi sinh trong cấu trúc không gian phát triển mới trên cơ sở đảm bảo môi trường sống chất lượng và hạ tầng kỹ thuật đồng bộ.
Việc bảo tồn và phát triển làng nghề được định hướng gắn với không gian văn hóa du lịch trải nghiệm, công viên chuyên đề. Việc tái thiết không gian ở và hệ thống hạ tầng kỹ thuật, phát triển kinh tế sáng tạo phải gắn với bản sắc địa phương, giúp cải thiện điều kiện sống, đảm bảo môi trường sống an toàn, văn minh và bền vững cho người dân ở Bát Tràng, Kim Lan, Văn Đức…
Đồng thời, tiếp tục nghiên cứu, bổ sung, hoàn thiện phương án quy hoạch, thiết kế kiến trúc trong trường hợp bất lợi nhất, đặt trong bối cảnh tác động của biến đổi khí hậu, các cơn bão lịch sử, các hiện tượng thời tiết cực đoạn.
Bộ NN-MT cùng UBND TP.Hà Nội cũng thống nhất phương pháp tiếp cận của dự án để đáp ứng yêu cầu không gian thoát, an toàn lũ trên cơ sở tính toán mô hình thủy lực đảm bảo đầy đủ các số liệu về thủy văn, thủy lực, an toàn lũ, tính toán cốt cao độ thiết kế.
Đồng thời, lồng ghép giải pháp chỉnh trị mực nước sông Hồng phù hợp với mùa mưa lũ, mùa khô cạn; đặt sông Hồng trong tổng thể các con sông qua Hà Nội để có phương án chỉnh trị, khôi phục các dòng sông Tích, sông Nhuệ, sông Đáy…
Cạnh đó, cơ quan chức năng sẽ nghiên cứu phương án xây đập dâng trên sông Hồng (khu vực phố Hiến, tỉnh Hưng Yên) và trên sông Đuống (phía dưới cống Long Tửu, Hà Nội).
Dự án đầu tư trục đại lộ cảnh quan sông Hồng có quy mô khoảng 11.000 ha, bao gồm trục đại lộ giao thông khoảng 80 km; công viên cảnh quan, vui chơi giải trí khoảng 3.300 ha; giải phóng mặt bằng để tái thiết đô thị khoảng 2.100 ha.
Dự án nằm trên khu vực dọc sông Hồng từ cầu Hồng Hà đến cầu Mễ Sở, thuộc địa giới hành chính 19 xã, phường của Hà Nội. Số liệu khảo sát thể hiện có 50.000 hộ dân (khoảng 200.000 người) Hà Nội chịu ảnh hưởng của dự án, bị gián đoạn, xáo trộn về nơi ở, học tập, sản xuất kinh doanh.
Sơ bộ tổng mức đầu tư dự án khoảng 855.000 tỉ đồng, dự kiến hoàn thành toàn bộ dự án vào năm 2030.
Tại buổi tiếp xúc cử tri ngày 6.5, Bí thư Thành ủy Hà Nội Trần Đức Thắng cho biết, đối với nhiều xã, phường ven sông, cần xử lý hài hòa giữa bảo tồn đê điều và phát triển kinh tế bãi sông.
Hà Nội đang khẩn trương hoàn thiện quy chế quản lý kiến trúc và quy hoạch chi tiết để người dân sớm ổn định chỗ ở, đồng thời hình thành các công viên rừng, khu sinh thái xứng tầm dọc theo sông Hồng, sông Đuống.
Chiều 6.4, tại kỳ họp thứ nhất, Quốc hội khóa XVI đã thông qua nghị quyết về việc bầu ông Nguyễn Doãn Anh, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy Thanh Hóa làm Phó chủ tịch Quốc hội khóa XVI, nhiệm kỳ 2026 - 2031.
Thượng tướng Nguyễn Doãn Anh được Bộ Chính trị điều động, phân công làm Bí thư Tỉnh ủy Thanh Hóa từ tháng 10.2024.
Ông sinh năm 1967 (59 tuổi), quê quán tại Hà Nội, tốt nghiệp cao đẳng Quân sự, Đại học chuyên ngành Khoa học Quân sự.
Thượng tướng Nguyễn Doãn Anh trưởng thành trong môi trường quân đội, từng làm trợ lý tham mưu Quân khu 1 (trực tiếp chiến đấu), Quân khu 2 (phục vụ chiến đấu). Trợ lý Tác chiến, Phó Đại đội trưởng, Đại đội trưởng, Quân khu 2; Trợ lý tác huấn Bộ Tham mưu Quân khu 2, Cục Dân quân tự vệ Bộ Tổng tham mưu, Bộ Quốc phòng.
Từ tháng 8.1997 - 6.2008, ông được thăng quân hàm thiếu tá, và lên trung tá (tháng 10.2000), thượng tá (tháng 8.2004). Ông giữ chức Phó tham mưu trưởng Bộ Chỉ huy Quân sự tỉnh Hà Tây, Chỉ huy trưởng Ban Chỉ huy Quân sự huyện Đan Phượng; Ủy viên Ban Thường vụ Huyện ủy Đan Phượng, tỉnh Hà Tây.
Tháng 7.2008 - 5.2015, ông được thăng quân hàm đại tá, sư đoàn trưởng, Phó tư lệnh, Phó tư lệnh kiêm Tham mưu trưởng; Ủy viên Ban Thường vụ Đảng ủy Bộ Tư lệnh Thủ đô Hà Nội.
Tháng 6.2015 - 10.2018, ông được thăng quân hàm thiếu tướng (6.2015), Tư lệnh Bộ Tư lệnh Thủ đô Hà Nội; Phó bí thư Đảng ủy Bộ Tư lệnh Thủ đô Hà Nội; Đại biểu Quốc hội khóa XIV.
Tháng 11.2018 - 12.2020, ông được thăng hàm thiếu tướng, và trung tướng (tháng 5.2019), Tư lệnh Quân khu 4; Phó bí thư Đảng ủy Quân khu 4; Đại biểu Quốc hội khóa XIV.
Tháng 1.2021 - 11.2022, ông làm Trung tướng, Tư lệnh Quân khu 4; Ủy viên Ban Chấp hành Trung ương Đảng khóa XIII, Ủy viên Quân ủy Trung ương, Phó bí thư Đảng ủy Quân khu 4; Đại biểu Quốc hội khóa XV.
Tháng 11.2022 - 10.2024, Trung tướng, Thượng tướng (10.2024), Phó Tổng tham mưu trưởng Quân đội nhân dân Việt Nam, Ủy viên Ban Chấp hành Trung ương Đảng khóa XIII, Ủy viên Quân ủy Trung ương.
Từ tháng 10.2024 - 4.2026, Thượng tướng, Ủy viên Ban Chấp hành Trung ương Đảng khóa XIII, khóa XIV; Bí thư Tỉnh ủy Thanh Hóa nhiệm kỳ 2020 - 2025, nhiệm kỳ 2025 - 2030.
Ngày 13.5, UBND thành phố Đà Nẵng ban hành công điện về việc chủ động ngăn chặn, giám sát và ứng phó nguy cơ dịch bệnh lở mồm long móng do virus Serotype SAT1 có nguy cơ xâm nhập vào Việt Nam.
Công điện được ban hành nhằm hạn chế dịch bệnh phát sinh, lây lan, đồng thời chủ động các phương án ứng phó, ngăn chặn nguy cơ virus Serotype SAT1 xâm nhập vào địa bàn thành phố.
UBND thành phố yêu cầu Chủ tịch UBND các xã, phường, đặc khu khẩn trương bố trí kinh phí mua vắc xin và tổ chức tiêm phòng cho đàn gia súc, bảo đảm đạt tỷ lệ theo quy định.
Đối với những địa phương đã tiêm phòng nhưng chưa đạt yêu cầu, cần rà soát, tiêm bổ sung cho đàn gia súc chưa được tiêm, gia súc mới phát sinh hoặc đã hết thời gian miễn dịch. Các địa phương phải báo cáo tiến độ tiêm phòng hằng tuần về Sở NN-MT để tổng hợp.
Thành phố cũng yêu cầu tăng cường giám sát dịch bệnh nhằm phát hiện sớm các trường hợp nghi ngờ mắc lở mồm long móng tại cơ sở chăn nuôi, đặc biệt tại khu vực biên giới (đối với địa phương có biên giới).
Khi phát hiện nghi ngờ, phải báo cáo ngay cơ quan chuyên môn, lấy mẫu xét nghiệm, xác định tuýp virus, đồng thời tiến hành điều tra và khoanh vùng, xử lý ổ dịch, không để lây lan.
UBND thành phố yêu cầu tăng cường kiểm soát vận chuyển, ngăn chặn buôn lậu động vật và sản phẩm động vật tại khu vực biên giới, các chợ đầu mối, cơ sở giết mổ, thu gom.
Lực lượng thú y phối hợp chặt chẽ công an, bộ đội biên phòng và quản lý thị trường để kịp thời phát hiện, xử lý các hành vi vận chuyển trái phép động vật và sản phẩm động vật qua biên giới.
Cùng với đó, đẩy mạnh tuyên truyền để người dân không tham gia buôn bán, vận chuyển gia súc không rõ nguồn gốc; hướng dẫn thực hành chăn nuôi an toàn sinh học.
Các địa phương được yêu cầu xây dựng kế hoạch ứng phó nguy cơ dịch lở mồm long móng do virus Serotype SAT1, bao gồm dự trù kinh phí, vật tư, hóa chất, nhân lực và phương tiện phục vụ phòng chống dịch.
Sở NN-MT có trách nhiệm hướng dẫn, kiểm tra, đôn đốc các đơn vị triển khai biện pháp phòng chống dịch; đồng thời tổ chức lấy mẫu giám sát, xét nghiệm, điều tra dịch tễ, truy xuất nguồn lây khi có dịch xảy ra. Đồng thời, phải thường xuyên đánh giá nguy cơ, tham mưu UBND thành phố các biện pháp ứng phó phù hợp; tăng cường kiểm tra tại các trạm kiểm dịch, chợ đầu mối, điểm giết mổ và xử lý nghiêm các trường hợp vi phạm quy định thú y.
Sở Tài chính được giao phối hợp bố trí kinh phí kịp thời cho công tác phòng chống dịch. Riêng Sở Công thương tăng cường kiểm soát lưu thông, xử lý hàng hóa động vật không rõ nguồn gốc, đồng thời theo dõi thị trường để tránh biến động bất ổn.
Công an thành phố chỉ đạo lực lượng chức năng theo dõi, đấu tranh với các đường dây buôn bán, vận chuyển động vật nhập lậu, xử lý nghiêm các hành vi vi phạm.
Bộ đội Biên phòng phối hợp kiểm soát chặt khu vực biên giới, đường mòn, lối mở; đồng thời tuyên truyền người dân không tham gia tiếp tay cho buôn lậu động vật.
UBND thành phố Đà Nẵng yêu cầu thủ trưởng các sở, ban, ngành và Chủ tịch UBND các xã, phường, đặc khu khẩn trương triển khai đồng bộ, hiệu quả các biện pháp phòng, chống dịch lở mồm long móng do virus Serotype SAT1, không để dịch bệnh xâm nhập và lây lan trên địa bàn.
