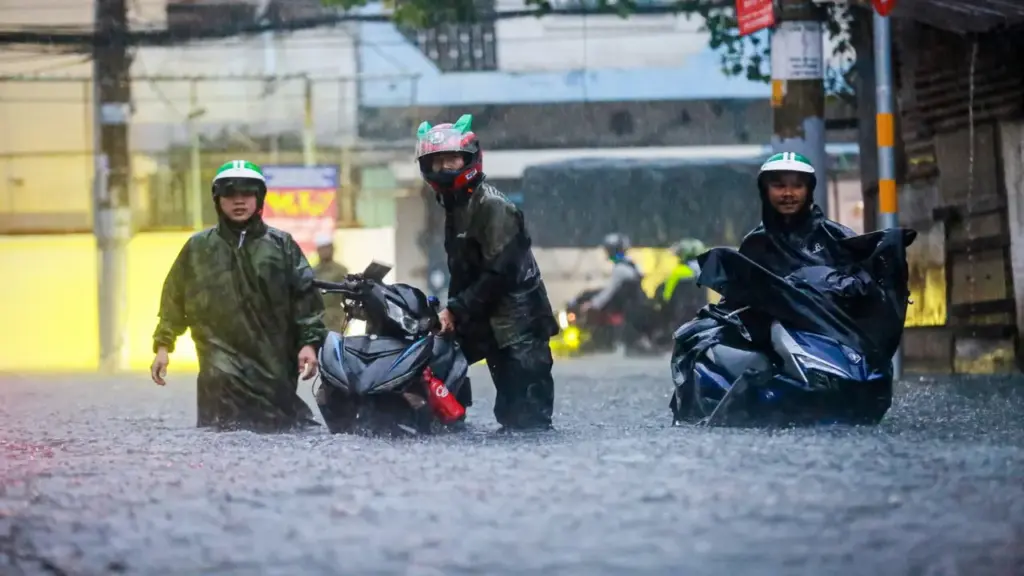

Theo Phó giám đốc Sở Xây dựng TP.HCM Lê Ngọc Linh, sau khi sáp nhập 3 địa phương, toàn TP.HCM hiện có 159 điểm ngập nước, trong đó 57 điểm ngập nặng, thời gian ngập kéo dài trên 1 giờ 30 phút, gây ách tắc giao thông, ảnh hưởng đời sống người dân và vệ sinh môi trường.
Trong số này, khu vực TP.HCM cũ có 34 điểm ngập nặng, Bình Dương cũ có 9 điểm và Bà Rịa – Vũng Tàu cũ có 14 điểm, còn lại 112 điểm là ngập mức độ vừa và nhẹ.
Giai đoạn 2026 – 2030, thành phố đặt mục tiêu giải quyết dứt điểm toàn bộ 159 điểm ngập. Trong giai đoạn 2026 – 2027, Sở Xây dựng đề xuất xử lý 7 khu vực ngập cấp bách.
Riêng khu vực TP.HCM có 5 điểm gồm chợ Thủ Đức, đường Quốc Hương, Nguyễn Văn Quá, khu vực trung tâm thành phố và khu vực Nhà Bè – Trần Xuân Soạn.
Trước đó, TP.HCM đã triển khai dự án chống biến đổi khí hậu giai đoạn 1 với phạm vi bao phủ hơn 500km khu vực nội thành, dự kiến cơ bản hoàn thành khối lượng trong năm nay.
Tuy nhiên, hệ thống này chưa khép kín vành đai bảo vệ trước triều cường.
Về nguyên nhân ngập, ông Linh cho biết do tác động của biến đổi khí hậu làm thay đổi tần suất mưa, triều cường dâng cao, tình trạng lún đất trung bình khoảng 2cm mỗi năm, có nơi lún từ 5 – 7cm.
Bên cạnh đó, quy hoạch chưa được cập nhật kịp thời, việc chống ngập còn mang tính cục bộ theo địa bàn, dẫn đến tình trạng “ngập đâu chữa đó, nâng chỗ này thì ngập chỗ kia”.
Ngoài ra, tình trạng lấn chiếm kênh rạch, xả rác gây tắc nghẽn dòng chảy vẫn còn diễn ra, trong đó khu vực quận 8 cũ chiếm số lượng lớn.
Để chống ngập, thành phố xác định cần kết hợp các giải pháp thủy lợi và thoát nước đô thị, như xây dựng hồ điều tiết, điều tiết xả lũ thượng nguồn và hệ thống thoát nước có kiểm soát triều.
Về lộ trình, năm 2026 dự kiến hoàn thành 20 dự án, xử lý 45/159 điểm ngập, trong đó có 16 điểm ngập nặng.
Năm 2027 hoàn thành 54 dự án, giải quyết 56 điểm ngập, gồm 24 điểm ngập nặng. Kết thúc giai đoạn này, thành phố xử lý được 40/57 điểm ngập nặng, cơ bản khắc phục tình trạng ngập tại khu vực trung tâm.
Đến năm 2028, dự kiến hoàn thành 18 dự án, xử lý thêm 12 điểm ngập, trong đó có 2 điểm ngập nặng. Năm 2029 tiếp tục giải quyết 7 điểm, gồm 3 điểm ngập nặng. Năm 2030 hoàn thành 58 dự án còn lại, xử lý dứt điểm 39 điểm ngập cuối cùng.
“Về mặt quan điểm, sau khi giải quyết hoàn thành sẽ không bị ngập lại”, ông Linh khẳng định.
Theo Nghị quyết 98 ngày 6/4, nội dung bồi thường, hỗ trợ, tái định cư được tách thành 15 dự án giải phóng mặt bằng do 15 tỉnh, thành phố làm chủ đầu tư và một dự án di dời công trình điện lực do Tập đoàn Điện lực Việt Nam thực hiện, dự kiến hoàn thành vào quý 4/2028.
Dự án độc lập lớn nhất là xây dựng tuyến đường sắt tốc độ cao do Bộ Xây dựng quyết định đầu tư, mục tiêu hoàn thành cơ bản vào năm 2035.
Nghị quyết cho phép người quyết định đầu tư tiếp tục tách các dự án trên thành các dự án thành phần hoặc dự án thành phần độc lập, phù hợp quy mô và đặc thù từng đoạn tuyến.
Đáng chú ý, người quyết định đầu tư không phải thực hiện thủ tục phê duyệt chủ trương đầu tư mà có thể trực tiếp lập, thẩm định và quyết định đầu tư, đồng thời triển khai xây dựng khu tái định cư trên cơ sở thiết kế sơ bộ trong báo cáo nghiên cứu tiền khả thi.
Về giải phóng mặt bằng, việc bồi thường, hỗ trợ, tái định cư và di dời hạ tầng kỹ thuật được triển khai sau khi chủ đầu tư bàn giao hồ sơ và xác định mốc giới ngoài thực địa cho địa phương.
Nghị quyết cũng cho phép áp dụng hình thức chỉ định thầu hoặc đấu thầu hạn chế trong lựa chọn nhà thầu cung cấp hàng hóa, dịch vụ tư vấn, xây lắp và các hợp đồng EPC (thiết kế - mua sắm - thi công), EC (thiết kế - thi công), EP (thiết kế - mua sắm) và chìa khóa trao tay.
Bộ Xây dựng được giao phối hợp với các bộ, ngành và địa phương chỉ đạo đơn vị tư vấn thiết kế theo hướng lựa chọn tuyến thẳng nhất có thể, bảo đảm thông số kỹ thuật và phù hợp điều kiện địa hình, địa chất, thủy văn, nhằm hạn chế điều chỉnh sau khi đã giải phóng mặt bằng.
Bộ cho biết các đơn vị tư vấn đang hoàn thiện kế hoạch đấu thầu, hồ sơ mời thầu cho các gói khảo sát và lập báo cáo nghiên cứu khả thi của dự án đường sắt tốc độ cao Bắc Nam. Dự kiến tổ chức lựa chọn nhà thầu lập báo cáo nghiên cứu khả thi trong quý 2.
Dự án đường sắt tốc độ cao Bắc - Nam dài 1.541 km, từ Hà Nội đến TP HCM, được thiết kế đường đôi, khổ 1.435 mm, tốc độ 350 km/h, gồm 23 ga hành khách và 5 ga hàng hóa; chủ yếu vận chuyển hành khách, đồng thời đáp ứng yêu cầu vận tải hàng hóa khi cần thiết.
Tổng mức đầu tư sơ bộ khoảng 1.713.540 tỷ đồng, tương đương 67,34 tỷ USD, thực hiện theo hình thức đầu tư công, dự kiến triển khai giai đoạn 2025-2035. Nhiều địa phương đã thu hồi đất, giải phóng mặt bằng, chuẩn bị khởi công vào tháng 12/2026.
Ngày 22.4, các phương tiện xe cộ chính thức được phép lưu thông qua cầu cạn đèo Mimosa trên quốc lộ 20, đoạn qua phường Xuân Hương - Đà Lạt (Lâm Đồng).
Sau hơn 4 tháng thi công khẩn trương, cầu cạn đèo Mimosa (tên gọi cầu Xuân Hương) đã được đưa vào sử dụng, góp phần giải tỏa áp lực giao thông trên tuyến huyết mạch nối Đà Lạt với TP.HCM. Công trình có tổng chiều dài 133 m, rộng 9 m, được xây dựng vượt qua vị trí sạt lở nguy hiểm trước đó.
Trước khi cầu cạn đèo Mimosa thông xe, hai cầu Đại Ninh (xã Đức Trọng) và Đại Nga (xã Bảo Lâm 2) trên tuyến quốc lộ 20 qua tỉnh Lâm Đồng cũng đã cho phép các phương tiện lưu thông, từng bước khôi phục toàn tuyến.
Hai cây cầu Đại Ninh và Đại Nga thuộc dự án cải tạo, nâng cấp đoạn tuyến qua đèo Mimosa và một số công trình trên quốc lộ 20. Dự án được khởi công từ đầu năm 2023, do Ban Quản lý dự án 85 làm đơn vị thi công. Sở Xây dựng làm chủ đầu tư tiểu dự án bồi thường, hỗ trợ và tái định cư.
Theo phương án tổ chức giao thông, các phương tiện di chuyển từ Đà Lạt đi TP.HCM lưu thông trên cầu Đại Ninh (cũ) và cầu Đại Nga (mới); chiều ngược lại từ TP.HCM đi Đà Lạt sử dụng cầu Đại Ninh và cầu Đại Nga mới.
Trước đó, như Thanh Niên đã thông tin, tháng 11.2025, mưa lớn đã gây sạt lở nghiêm trọng tại Km 226+500 trên đèo Mimosa. Khoảng 100 m chiều dài mặt đường bị sạt lở sâu tới 30 m, cuốn trôi về phía ta luy âm, khiến giao thông qua khu vực này bị chia cắt hoàn toàn.
Để duy trì lưu thông tạm thời, tỉnh Lâm Đồng đã mở đường tạm men theo chân núi cho các phương tiện qua lại. Tuy nhiên, nhằm bảo đảm an toàn lâu dài và ổn định hạ tầng, Bộ Xây dựng đã giao Ban Quản lý dự án 85 phối hợp với tỉnh Lâm Đồng triển khai xây dựng cầu cạn đèo Mimosa vượt qua khu vực sạt lở.
Việc đưa vào khai thác cầu cạn đèo Mimosa không chỉ khôi phục hoàn toàn lưu thông trên quốc lộ 20 mà còn nâng cao năng lực khai thác, giảm thiểu rủi ro sạt lở, bảo đảm an toàn cho người và phương tiện trong mùa mưa.
Cục Cảnh sát giao thông (Cục CSGT, Bộ Công an) cho biết công an nhiều địa phương đang triển khai đợt cao điểm tổng rà soát, kiểm tra ôtô tải tự đổ và xe sơ-mi rơ-moóc tự đổ (xe ben) có tải trọng từ 15 tấn trở lên.
Công tác rà soát được triển khai tại doanh nghiệp, bến bãi cũng như trên các tuyến giao thông trọng điểm, bảo đảm không bỏ lọt vi phạm.
Qua theo dõi hoạt động kinh doanh vận tải, Cục CSGT xác định hiện nay đa phần chủ doanh nghiệp vận tải hoặc chủ xe đối với loại xe tải ben chỉ trả lương rất hạn chế cho lái xe, chủ yếu thực hiện thưởng thông qua khoán chuyến.
Lái xe ben chạy càng nhiều chuyến trong ngày, trong tháng thì càng được thưởng cao. Từ thực tế này, nhiều tài xế đã điều khiển xe liên tục 10-15 tiếng mỗi ngày.
Theo Cục CSGT, vì tăng lợi nhuận cho doanh nghiệp, chủ xe và chính là tăng thu nhập cho mình, các tài xế bất chấp quy định để bị phạm về thời gian lái xe; vi phạm quy tắc giao thông (tốc độ, vượt đèn đỏ, đi vào đường cấm...), biến xe tải ben trở thành "hung thần" trên đường.
Thống kê cho thấy tỷ lệ tai nạn giao thông liên quan đến loại xe tải ben thường chiếm 25-30% tổng số vụ tai nạn giao thông hàng năm.
Thời gian tới, Cục CSGT sẽ quyết liệt tập trung xử lý vi phạm đối với lái xe và chủ xe tải ben để phòng ngừa vi phạm, tai nạn giao thông. "Không để loại xe này là nỗi ám ảnh của người đi đường", đại diện Cục CSGT nhấn mạnh.
Xe tải ben, hay được nhiều người dân gọi là xe "hổ vồ" (đọc chệch từ thương hiệu xe Howo từ Trung Quốc), là dòng xe tải hạng nặng, được sử dụng ở nhiều công trường xây dựng lớn với mục đích chở đất, đá san lấp.
Tại Hà Nội, xe tải ben xuất hiện trên nhiều tuyến đường, phố, đặc biệt là vào buổi đêm như Khuất Duy Tiến, Hoàng Tăng Bí, Lê Trọng Tấn, quốc lộ 32, đường trục phía Nam Hà Nội...
Nhiều người đi đường cho biết tài xế xe tải ben thường chạy ẩu, thậm chí thường xuyên chạy tốc độ cao, lấn làn; lắp thêm kèn độ khi bấm khiến không ít người giật mình.
Theo cơ quan chức năng, các lỗi giao thông phổ biến nhất ở xe tải ben là chở quá tải trọng/kích thước thùng, không che chắn kỹ làm rơi vãi đất đá, phóng nhanh vượt ẩu, chạy sai làn đường và đi vào đường cấm.
