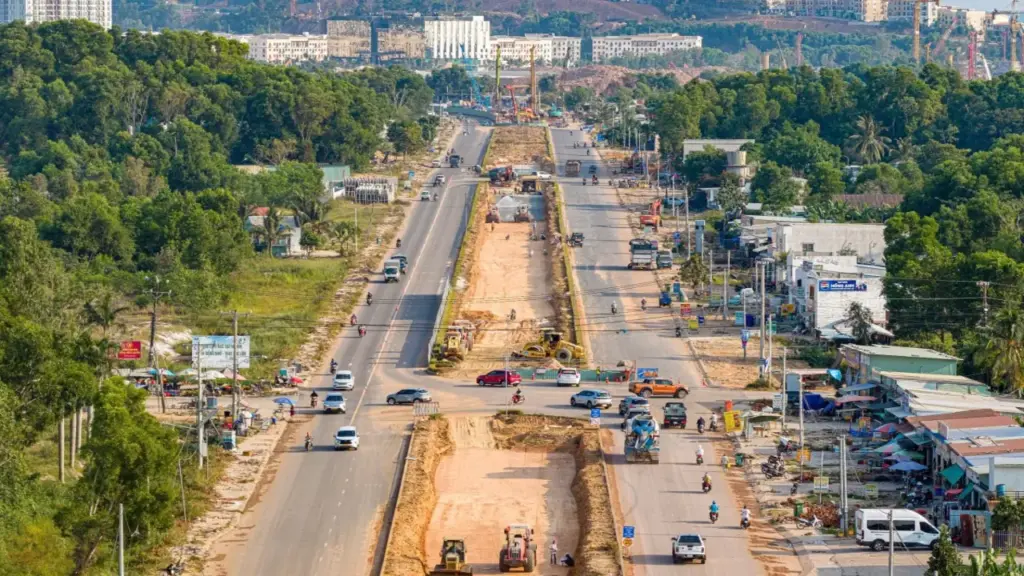

“Xây xong móng, chuẩn bị lắp trụ thì người dân dựng rào, treo bảng đất tranh chấp, không cho thi công”, ông Nguyễn Xuân Trường, Chỉ huy trưởng dự án đường dây 110 kV Phú Quốc – Nam Phú Quốc, triển khai phục vụ Hội nghị cấp cao APEC sẽ diễn ra vào năm tới, nói.
Dự án có 79 vị trí trụ, hiện còn 7 vị trí chưa được bàn giao, thậm chí bị tái chiếm. Tại trụ 60 (khu phố Suối Lớn), mặt bằng đã bàn giao cuối năm ngoái, nhà thầu hoàn tất phần móng. Tuy nhiên, khi chuyển sang lắp dựng cột, một hộ dân dựng rào tôn bao quanh, chặn lối vào với lý do ảnh hưởng đường đi của khu đất phía sau.
“Chúng tôi bị kẹt giữa nhiều áp lực”, ông Trường nói, cho biết tiến độ gấp trong khi nhân lực hạn chế, đơn vị còn phải bố trí người trông coi vật tư trị giá hơn hai tỷ đồng.
Không chỉ dự án này, ba công trình điện phục vụ APEC vẫn chưa hoàn tất mặt bằng, dù kế hoạch đóng điện vào tháng 11. Đến giữa tháng 4, trạm biến áp 220 kV còn 3 hộ chưa bàn giao; tuyến 110 kV Phú Quốc – Bắc Phú Quốc còn 43/75 vị trí trụ chưa triển khai. Ngoài ra, 24 vị trí vướng thủ tục chuyển mục đích sử dụng đất rừng, trong khi mùa khô thi công chỉ còn chưa đầy hai tháng.
Theo Tổng công ty Điện lực miền Nam, việc chậm bàn giao chủ yếu do tuyến kéo dài, ảnh hưởng nhiều hộ dân, khối lượng đo đạc lớn. Giá bồi thường tại một số khu vực thấp hơn thị trường khiến người dân chưa đồng thuận, phát sinh khiếu nại kéo dài.
Ngoài ra, biến động đất đai, thay đổi thủ tục cũng gây khó cho quản lý. Một số thửa đất chuyển nhượng nhiều lần, khó xác định chủ sử dụng. Với các trường hợp cản trở thi công, việc cưỡng chế không thể thực hiện ngay do phải qua nhiều bước như vận động, đối thoại, hoàn thiện hồ sơ pháp lý.
Mặt bằng cũng là điểm nghẽn tại nhiều dự án trọng điểm khác. Tuyến ĐT975 (quy mô 10 làn xe) kết nối sân bay Phú Quốc với trung tâm hội nghị APEC còn vướng khoảng 4 km, trong đó 2,5 km chưa bàn giao, cùng 15 công trình vi phạm chưa xử lý.
Ở nhóm dự án đô thị, khu đô thị hỗn hợp Bãi Đất Đỏ mới đạt hơn 46% mặt bằng sạch (gần 42 ha trên tổng hơn 88 ha), chưa đáp ứng yêu cầu triển khai đồng bộ.
Ông Nguyễn Tiến Hợp, Giám đốc các dự án BT của Sun Group, cho biết sau khoảng 6 tháng thi công, nhiều hạng mục tuyến ĐT975 không thể triển khai đồng loạt do vướng mặt bằng, ảnh hưởng tiến độ dự án khẩn cấp.
Theo ông Hợp, thiếu mặt bằng khiến thi công bị chia cắt, không thể triển khai liên tục; có đoạn đã đào nhưng không có vị trí đắp do khu vực liền kề chưa bàn giao, làm giảm hiệu quả máy móc và tăng chi phí. Dự án đặt mục tiêu hoàn thành trước 30/4 năm sau, song nguy cơ chậm tiến độ nếu vướng mắc không sớm tháo gỡ.
Để phục vụ APEC 2027, tỉnh An Giang triển khai 21 dự án, trong đó 16 dự án cần giải phóng mặt bằng với tổng diện tích khoảng 1.050 ha. Diện tích thu hồi hơn 912 ha, ảnh hưởng gần 4.000 hộ dân; khoảng 2.906 hộ đủ điều kiện bố trí tái định cư.
Ông Trần Minh Khoa, Chủ tịch UBND đặc khu Phú Quốc, cho biết khó khăn lớn nhất hiện nay là chính sách tái định cư do nhiều người xây nhà trên đất nông nghiệp. Đây cũng là thực trạng tồn tại rất nhiều năm ở địa phương. Theo quy định những trường hợp này không có chính sách tái định cư. Nếu di dời, giải tỏa người dân sẽ không còn chỗ ở.
“Hơn 1.000 hộ rơi vào trường hợp này, đây là bài toán rất khó”, ông Khoa nói, cho biết thêm hiện quỹ đất chỉ đáp ứng khoảng 100 suất tạm cư, trong khi các khu tái định cư đang xây dựng.
Phú Quốc kiến nghị cấp thẩm quyền xem xét cơ chế tái định cư cho nhóm này, đồng thời vận động nhà đầu tư hỗ trợ kinh phí để người dân sớm bàn giao mặt bằng. Về lâu dài, địa phương đề xuất phát triển nhà ở xã hội cho người thu nhập thấp.
Bên cạnh đó, chính quyền cũng tăng cường vận động, đối thoại trực tiếp với từng hộ dân nhằm tháo gỡ vướng mắc. Đồng thời, các xung đột hạ tầng như điện, viễn thông, cấp nước cũng đang được địa phương phối hợp xử lý, dự kiến sớm hoàn tất. “Chúng tôi đang cố gắng để làm sao đảm bảo tiến độ, hạn chế ảnh hưởng đến nhà thầu”, ông Khoa nói.
Những năm đầu thế kỷ XX, bờ sông Hồng nằm sát với đường Trần Nhật Duật ngày nay, có nhiều bến đỗ cho tàu thuyền.
Những năm đầu thế kỷ XX, bờ sông Hồng nằm sát với đường Trần Nhật Duật ngày nay, có nhiều bến đỗ cho tàu thuyền.
Bờ sông Hồng năm 1902, nay là phường Hồng Hà. 1902 cũng là năm khánh thành cầu Long Biên - cầu thép đầu tiên và dài nhất Đông Dương thời điểm đó, kết nối Hà Nội với các tỉnh phía Bắc và Hải Phòng, thay đổi hoàn toàn bộ mặt giao thông.
Bờ sông Hồng năm 1902, nay là phường Hồng Hà. 1902 cũng là năm khánh thành cầu Long Biên - cầu thép đầu tiên và dài nhất Đông Dương thời điểm đó, kết nối Hà Nội với các tỉnh phía Bắc và Hải Phòng, thay đổi hoàn toàn bộ mặt giao thông.
Làng Cơ Xá khoảng những năm 1903. Đây là khu dân cư ít ỏi nằm sát mép nước sông Hồng. Trước kia, địa phận trên được gọi là An Xá, năm 1132 dưới thời Lý Thần Tông, làng được đổi tên thành Cơ Xá, gắn với bãi Cơ Xá - dải đất ven sông Hồng.
Về sau, do dòng chảy sông Hồng thay đổi, làng Cơ Xá tách thành nhiều khu dân cư. Cơ Xá Bắc Biên nay thuộc Ngọc Thụy (Long Biên). Cơ Xá Nam Xá thuộc khu vực Bạch Đằng (Hai Bà Trưng). Còn Cơ Xá Trung Châu nằm ở giữa sông Hồng.
Làng Cơ Xá khoảng những năm 1903. Đây là khu dân cư ít ỏi nằm sát mép nước sông Hồng. Trước kia, địa phận trên được gọi là An Xá, năm 1132 dưới thời Lý Thần Tông, làng được đổi tên thành Cơ Xá, gắn với bãi Cơ Xá - dải đất ven sông Hồng.
Về sau, do dòng chảy sông Hồng thay đổi, làng Cơ Xá tách thành nhiều khu dân cư. Cơ Xá Bắc Biên nay thuộc Ngọc Thụy (Long Biên). Cơ Xá Nam Xá thuộc khu vực Bạch Đằng (Hai Bà Trưng). Còn Cơ Xá Trung Châu nằm ở giữa sông Hồng.
Làng Cơ Xá khoảng những năm 1903. Đây là khu dân cư ít ỏi nằm sát mép nước sông Hồng. Trước kia, địa phận trên được gọi là An Xá, năm 1132 dưới thời Lý Thần Tông, làng được đổi tên thành Cơ Xá, gắn với bãi Cơ Xá - dải đất ven sông Hồng.
Về sau, do dòng chảy sông Hồng thay đổi, làng Cơ Xá tách thành nhiều khu dân cư. Cơ Xá Bắc Biên nay thuộc Ngọc Thụy (Long Biên). Cơ Xá Nam Xá thuộc khu vực Bạch Đằng (Hai Bà Trưng). Còn Cơ Xá Trung Châu nằm ở giữa sông Hồng.
Bến tàu thủy trên sông Hồng khoảng năm 1904, nay là phố Trần Nhật Duật.
Theo thông tin ban đầu, khoảng 2h30, nạn nhân chạy xe máy trên đoạn cao tốc thuộc Dự án thành phần 1, hướng từ TP HCM đi Đồng Nai.
Khi đến khu vực nút giao Võ Nguyên Giáp, phường Phước Tân (TP Biên Hòa cũ), xe máy nghi đã va vào dải phân cách bêtông. Sau va chạm, xe mắc lại trên cầu, còn nạn nhân rơi xuống khoảng trống phía dưới và tử vong tại chỗ.
Lực lượng chức năng phong tỏa hiện trường, khám nghiệm, điều tra nguyên nhân tai nạn.
Theo lãnh đạo Ban Quản lý dự án đầu tư xây dựng tỉnh Đồng Nai, dự án thành phần 1 vẫn đang thi công, chưa đưa vào khai thác nên cấm tất cả phương tiện chạy vào. Trước nguy cơ tai nạn, đơn vị sẽ rà soát để có biện pháp tăng cường an toàn, do công trình chưa được nghiệm thu.
Cao tốc Biên Hoà - Vũng Tàu dài 45 km, nối TP HCM và Đồng Nai. Trong đó, dự án thành phần 1 dài 16 km, đã thông xe kỹ thuật cuối tháng 4 và dự kiến khai thác tạm trước ngày 18/5. Tuy chưa chính thức vận hành, thời gian qua vẫn có nhiều phương tiện đi vào.
Trước đó, khuya 19/4, một ôtô 5 chỗ biển số TP HCM chạy trên cao tốc Biên Hòa - Vũng Tàu theo hướng Phú Mỹ - Long Thành đã tông vào khối bêtông đặt giữa đường tại khu vực giáp ranh phường Phú Mỹ và xã Phước Thái, đoạn thuộc ranh giới dự án thành phần 2 và 3, thời điểm chưa đưa vào khai thác. Tai nạn khiến 4 người trên xe bị thương.
Bộ Công an đang lấy ý kiến đối với dự thảo hồ sơ chính sách bộ luật Hình sự (sửa đổi), trong đó đề xuất nhiều điểm mới liên quan đến tội không tố giác tội phạm.
Theo quy định hiện hành, người bào chữa không phải chịu trách nhiệm hình sự nếu không tố giác tội phạm do thân chủ của mình đang chuẩn bị thực hiện, đang thực hiện hoặc đã thực hiện đối với các tội ít nghiêm trọng, nghiêm trọng và rất nghiêm trọng (trừ các tội xâm phạm an ninh quốc gia).
Bộ Công an cho rằng quy định như trên là không phù hợp. Bởi lẽ, thời điểm người bào chữa tham gia tố tụng để bào chữa cho thân chủ thì hành vi phạm tội đã diễn ra trước đó. Người bào chữa thực hiện nhiệm vụ của mình để bảo vệ quyền và lợi ích hợp pháp của thân chủ liên quan đến hành vi thân chủ của họ đã thực hiện trước đó nên không phải chịu trách nhiệm hình sự nếu họ không tố giác tội phạm liên quan đến hành vi này là hợp lý.
Song, đối với những hành vi phạm tội mà thân chủ của người bào chữa chuẩn bị thực hiện hoặc đang thực hiện (phạm một tội mới hoặc tiếp diễn hành vi phạm tội đã thực hiện trước đó) không thuộc phạm vi nhiệm vụ của người bào chữa.
Do đó, nếu người bào chữa không tố giác đối với các hành vi này sẽ vi phạm nguyên tắc của pháp luật hình sự "mọi hành vi phạm tội do người thực hiện phải được phát hiện kịp thời".
Việc không truy cứu trách nhiệm hình sự đối với người bào chữa về hành vi không tố giác các tội phạm đang được chuẩn bị thực hiện hoặc đang thực hiện là không hợp lý, Bộ Công an nhấn mạnh.
Cũng liên quan đến tội không tố giác tội phạm và tội che giấu tội phạm, bộ luật Hình sự hiện hành loại trừ trách nhiệm cho ông, bà, cha, mẹ, con, cháu, anh chị em ruột, vợ hoặc chồng của người phạm tội.
Theo Bộ Công an, phạm vi các đối tượng không phải chịu trách nhiệm hình sự do không tố giác tội phạm như trên chưa bao quát hết các mối quan hệ "thân thích" của một cá nhân, chưa bảo đảm tính nhân văn, nhân đạo, bảo đảm tính công bằng của pháp luật.
Cơ quan soạn thảo đề xuất bổ sung những người không phải chịu trách nhiệm hình sự về 2 tội danh đã nêu, gồm: bố mẹ nuôi, bố mẹ vợ, bố mẹ chồng, cha dượng, mẹ kế, con nuôi, con rể, con dâu, con riêng của vợ, con riêng của chồng…
Bộ Công an khẳng định việc mở rộng miễn trừ với người "thân thích" của người phạm tội sẽ phản ánh đầy đủ hơn cấu trúc gia đình thực tế, tăng tính nhân đạo và phù hợp hơn với truyền thống ứng xử gia đình; phù hợp với quy định về hàng thừa kế của bộ luật Dân sự cũng như quy định của luật Hôn nhân và gia đình.
Nhưng cũng có mặt tiêu cực là làm hẹp phạm vi bị truy cứu trách nhiệm hình sự của những người không tố giác, che dấu tội phạm; gây áp lực hơn đối với công tác phát hiện, chứng minh tội phạm. Dù vậy, điều này là cần thiết để bảo vệ các giá trị cốt lõi trong văn hóa dân tộc.
Song song với các chính sách trên, Bộ Công an còn đề xuất mở rộng phạm vi phải chịu trách nhiệm hình sự đối với hành vi chuẩn bị phạm tội (ngoài 25/315 tội danh theo quy định hiện hành). Nhất hành vi chuẩn bị phạm các tội có tính nguy hiểm cao cho xã hội.
Việc sửa đổi này nhằm bảo đảm tính công bằng, nâng cao hiệu quả phòng ngừa tội phạm, phù hợp với tinh thần "lấy phòng ngừa là chính". Đồng thời, tăng khả năng can thiệp sớm, tạo cơ sở pháp lý chặt hơn để ngăn chặn tội phạm nghiêm trọng trước khi hậu quả xảy ra.
